老挝沙湾一号一期300兆瓦陆上风电项目首台风机吊装完成
栏目:石油 发布时间:2025-06-01 来源:中国能建广东院
日前,中国能建广东院EPC总承包建设的老挝沙湾一号一期300兆瓦陆上风电项目首台风机吊装顺利完成。沙湾一号项目位于老挝沙湾拿吉省孟农县,由越南TT集团投资建设。

日前,中国能建广东院EPC总承包建设的老挝沙湾一号一期300兆瓦陆上风电项目首台风机吊装顺利完成。

沙湾一号项目位于老挝沙湾拿吉省孟农县,由越南TT集团投资建设。项目总装机容量为300兆瓦,共安装48台6.25兆瓦风机,新建一座220千伏升压站和68公里220千伏送出线路。广东院与越南IPC集团组成的联合体负责工程的设计、采购、土建、安装及调试工作。

项目建成后,将通过220千伏电力输电线路,每年向越南跨境输送清洁绿电约9.78亿千瓦时,等效减排二氧化碳约97.5万吨,对推动老挝和越南经济社会绿色发展、促进东南亚区域跨境电力贸易具有重要意义。

风机设备主要部件属于超限的大件设备,具有超高、超重、超长等特点。该项目单段塔筒最重115吨,单支叶片最长84米,公路运输难度较大。

同时,该项目风机设备运输全程涉及中国、越南和老挝三国,陆海联运总物流运输距离达3140公里。其中,海运2815公里、越南段陆运238公里、老挝段陆运87公里,对物流运输工作提出了更高要求。

为做好风机设备物流运输工作,项目部精心策划部署,提前组织修建进场道路,满足大件运输车辆的转弯、移动和停靠等要求;科学调配资源,积极协调衔接相关参建单位,已顺利完成了五批共计35套风机设备的发货及物流运输工作。

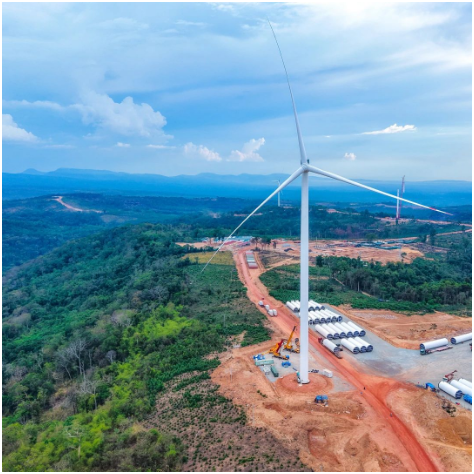

此次吊装的风机轮毂高度为130米,风机叶片采用单叶片斜插式安装方式,叶片安装最大吊高达160米,相当于50多层楼高。

为确保首台风机吊装顺利完成,项目部积极组织各参建单位,高标准完成技术方案评审、人员培训及交底、机械工器具检验、厂家全程指导、风速预报和观测、吊装全程管理和监督等各项工作,做好风机安装全程把控,整个吊装作业过程安全可靠。
